学会主持《苏州河段深层排水调蓄管道系统工程试验段技术成果总结(阶段性)》评估会
发布时间:2022-03-01 20:47:58

2022年2月24日,上海市土木工程学会在上海组织召开了由上海城投水务工程项目管理有限公司、上海市政工程设计研究总院(集团)有限公司、上海市基础工程集团有限公司和上海隧道工程有限公司承担的“苏州河段深层排水调蓄管道系统工程试验段技术成果总结(阶段性)”项目成果评估会。会议由土木学会副理事长兼秘书长叶国强主持,评审专家委员会由梁文灏院士任主任,李永盛教授、朱合华院士任副主任,朱沪生、王卫东、王如路、王秀志、白云和徐伟等任委员,来自设计、施工等单位的30余位技术人员参会。

会议现场照片

叶国强秘书长主持评估会议           上海市政总院总工张辰发言

上海城投项目公司副总经理沈庞勇发言             梁文灏院士评价项目成果

李永盛教授评价项目成果     朱合华院士评价项目成果

与会专家认真听取了工程汇报,并展开积极讨论,一致认为,苏州河段深层排水调蓄管道系统工程试验段超深地下连续墙施工深度达到150米、垂直度达到1/1000,创造了软土地层地下连续墙施工深度和精度的新纪录。深隧试验段深层承压水控制技术应用成功,为超深竖井安全施工提供了保障,满足对周边环境保护的要求。“云岭西”和“苗圃”两座圆形超深竖井内衬分别采用逆作法和顺作法施工,施工中各项应力和变形指标均在设计控制值以内。试验段工程研制了适用于内外水压的深层大直径盾构管片铸铁接头、自锚式防水密封垫,自主研发了适用于高水压复杂地层条件下的泥水平衡盾构机。试验段工程获取了施工全过程监测数据,积累了软土地层超深竖井施工风险控制经验,为工程建设管理提供了有力支撑,技术成果可推广于后续主体工程和上海深层地下空间开发利用。

——————————————————

受全球气候变化、海平面上升、河口风暴潮加剧以及城镇化率提高、下垫面变化、地面沉降等多重因素影响,城市看海已经成为急需解决的重要问题。同时,苏州河作为上海城市最初发展的母亲河,水环境治理一直是被关注的问题。

针对排水防涝和面源污染控制两大问题,上海市水务局于2015年11月组织编制了《苏州河段深层排水调蓄管道系统工程规划》,并于2016年3月获得市政府批复。规划苏州河段深层排水调蓄管道系统工程(以下简称“苏州河深隧工程”)西起苗圃绿地,东至福建北泵站,覆盖苏州河沿线25个排水系统,服务面积约57.9km2,主隧全长约15.3km、内径10m、埋深约50~60m,沿线设置8处综合设施,并于梦清园综合设施设置15m3/s初雨提升泵站1座。

2017年3月16日上海市发展改革委下发了《关于苏州河段深层排水调蓄管道系统工程试验段可行性研究报告的批复》,明确苏州河深隧工程试验段目的为:积累特深竖井、超深覆土等土建施工风险控制经验,获取相关工程性监测数据。苏州河深隧工程试验段建设的主要目的也是从整体工程建设的有序推进和风险有效管控出发,包括两大方面:

(1)在地下深层土建工程中进一步积累工程实际经验,落实风险应对措施,加强项目管理控制;

(2)在工程建设中,进一步优化和完善设计参数、施工工艺,并形成相对成熟的技术标准体系和技术经济指标,有效指导后续同类工程的建设。

试验段建设内容包括苗圃至云岭西段一级调蓄管道及苗圃和云岭西两座配套综合设施的土建部分。试验段一级调蓄管道内径10m,总长度1.67km,内底标高-47.10m~-48.74m,配套2座综合设施。

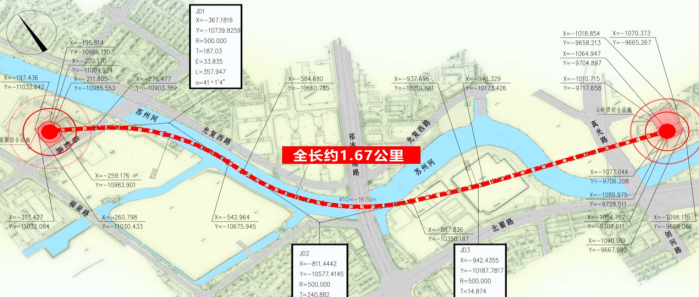

试验段建设内容

苏州河深隧工程试验段于2017年6月28日正式开工建设,迄今为止超深基坑施工已成功完成,周边环境影响可控。当前,盾构隧道已完成管片制造和盾构机建造,预计2022年下半年进行盾构掘进施工,计划2023年完工。

试验段工程探索提出适用于上海软土与水文地质条件下深层隧道调蓄工程的建设方法及施工措施,系统建立深层隧道调蓄工程建造成套新方法、新技术与新工艺,将上海软土地区地下连续墙成槽深度从65m提升至100~150m,形成《超深地下连续墙技术规程》等深层地下空间开发技术规范与标准。云岭西、苗圃超深竖井均顺利开挖并成功封底,周边环境环形稳定、可控。上述技术和实践成果为完善城市排水防涝体系、实现径流污染控制、提升城市深层地下空间综合开发水平提供了重要技术支撑。

1) 超深地连墙施工技术获得突破,深隧试验段超深竖井施工技术达到预期效果

实验段工程全面完成了云岭西竖井和苗圃竖井地下连续墙的施工,其中云岭西竖井地下连续墙深105m,苗圃竖井地下连续墙深103m。试验段超深地下连续墙施工过程中进行的3幅150m超深地下连续墙试成墙成功,根据施工过程和成墙监测,云岭西、苗圃地下连续墙的施工垂直度均小于≤1/1000。为全面完成深隧试验段和后续主体工程超深竖井地下连续墙施工提供了有力的技术支撑。

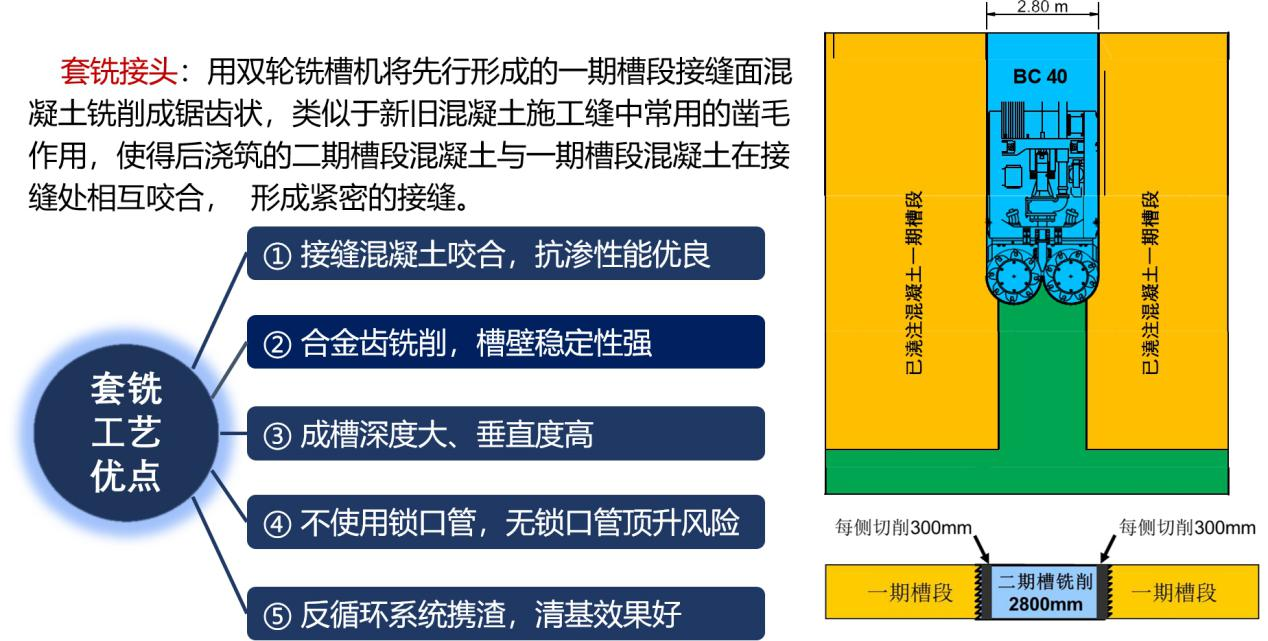

超深地下连续墙套铣接头施工工艺示意及工艺优点

2) 深隧试验段深层地下承压水控制技术应用成功

上海对于第⑨层、第⑩夹层、第⑩A层和第⑪层承压含水层,降水经验较少。针对第⑨层深承压水层的地下水控制,采用地下连续墙完全隔断,同时考虑到超深地下连续墙的侧向渗漏,结合附属设施的围护,采用双止水帷幕隔断方法成功控制了第⑨层承压水。降水井风险控制采用ICDR工法,并采用智能化风险控制平台,运行期间水位监测采用自动化监测和人工监测相结合的方式,保证了基坑开挖地下水稳定。

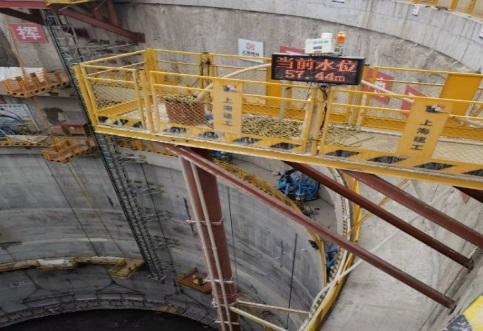

现场水位实时监测图             现场井点监控

3) 圆竖井超深基坑施工技术探索成功

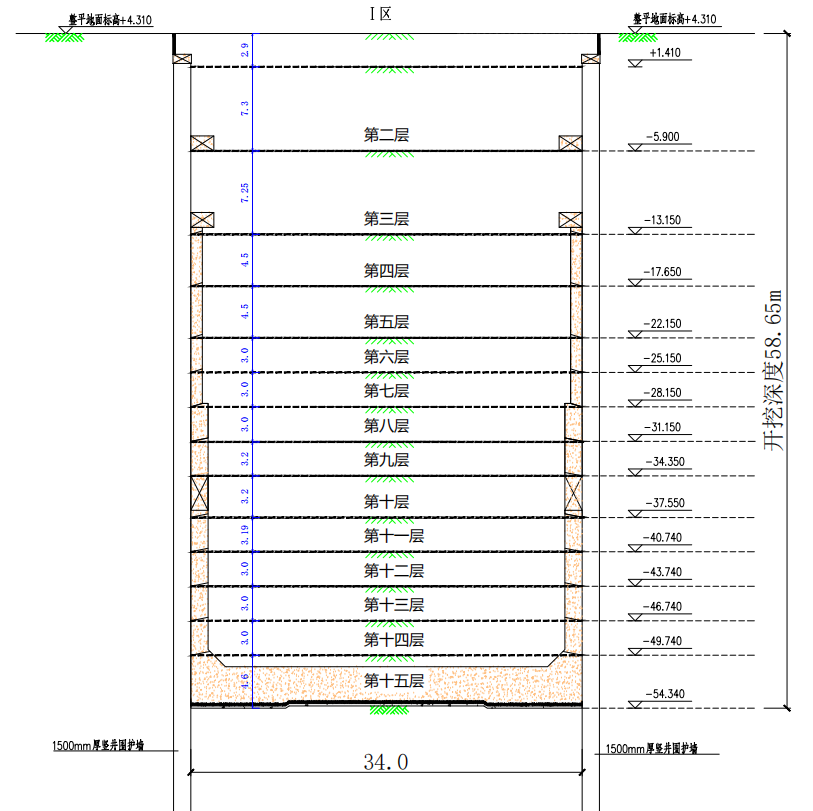

云岭西竖井和苗圃竖井尝试了不同的内衬施做方式,其中云岭西竖井结构采用内衬墙逆作法施工,苗圃竖井结构采用内衬顺做施工,竖井围护竖向位移数据表明,圆形基坑环拱效应明显,基坑变形较小工程研发了一整套超大直径金属整体模板及提放装置。

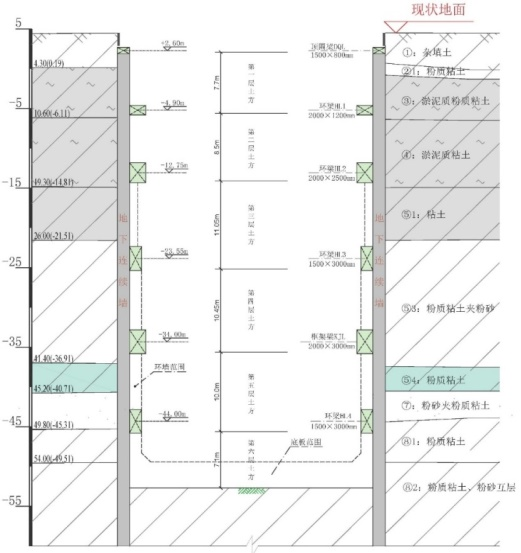

云岭西竖井基坑剖面图           苗圃竖井基坑剖面图

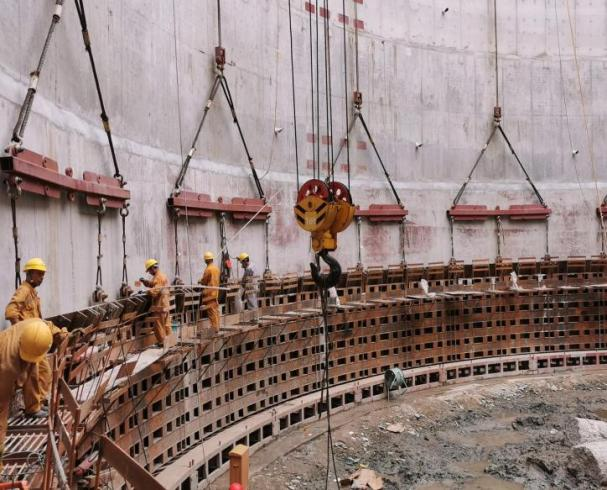

钢模板及悬吊系统实景图

4) 完成盾构机建造及盾构管片制造

实验段工程通过深隧试验段管片足尺结构力学特性试验及分析,完成了超深覆土、承压水层、高内水压的管片结构施工图设计,并已完成了管片的制作。

管片接头试验加载装置

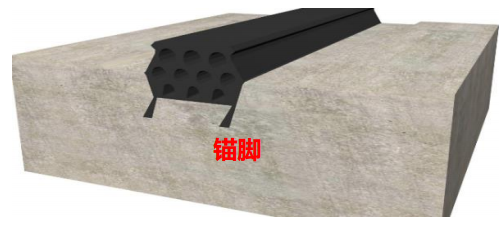

锚固式弹性密封垫示意图

完成了深隧试验段复杂地层盾构机的设计,设备的制造已完成。

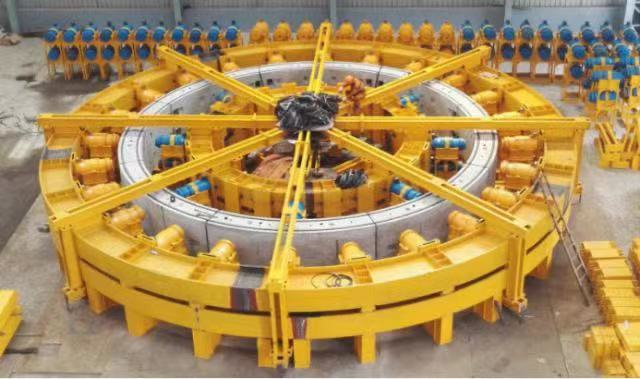

盾构机主机
